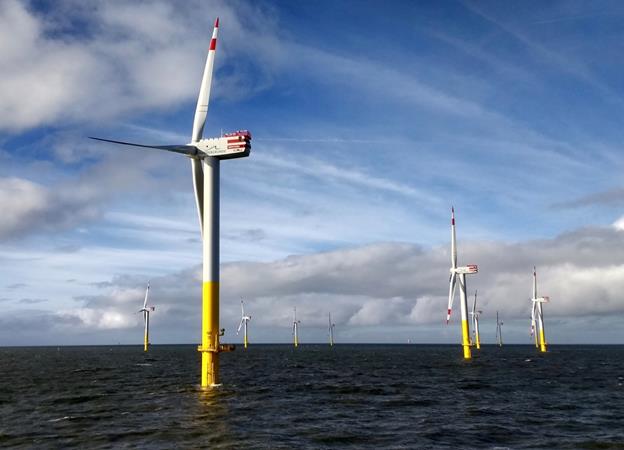

Allemagne – Mardi 19/12/2017 – energiesdelamer.eu – L’ensemble des 18 éoliennes en mer du parc de Nordergründe est en service depuis dimanche dernier.

La profondeur de la zone où sont implantées les éoliennes est au maximun à 10 mètres de profondeur dans la zone de 12 milles marins de la mer du Nord allemande. Le parc éolien de Nordergründe est situé à 15 kilomètres au nord-est de l’île de Wangerooge dans l’estuaire de la Weser. Il est détenu par wpd et ses partenaires, le groupe John Laing plc et le groupe Gothaer Insurance.

D’une capacité de production de 111 MW, Nordergründe alimentera jusqu’à 100 000 familles en énergie renouvelable.

La première fondation, spécialement conçue pour accueillir les éoliennes Senvion de 6,2MW, avait été installée en mai 2016. En raison de conditions hydro sédimentaires complexes, huit mois auront été nécessaires pour installer la totalité des fondations et des éoliennes du parc, opération finalement terminée en décembre 2016.

Nordergründe est le tout premier projet offshore allemand pour lequel tous les grands travaux sont fournis et installés exclusivement par des fabricants basés en Allemagne et produisant dans la région nord-ouest du pays. Outre Senvion (turbines), les entreprises concernées sont Ambau (fondations), BVT (poste de transformation), NSW (câblage interne) et Bilfinger (installation).


Mais c’est un autre grand challenge a dû être relevé par les acteurs du projet de Nordergründe

Tennet Nordergrunde Connection EDM 19 1017En septembre 2016, la faillite du fabricant de la sous-station électrique a contraint l’équipe projet de wpd de reprendre en main l’intégralité du chantier abandonné, où seule la structure métallique avait été réalisée. “Après avoir analysé différentes solutions, nous avons décidé avec nos partenaires que wpd devait gérer la maitrise d’œuvre de la sous-station“, explique dans le communiqué de presse Achim Berge Olsen, directeur général de OWP Nordergründe GmbH & Co. KG et wpd offshore GmbH.

Le planning initial du projet a été revu de manière à pouvoir terminer l’installation fin septembre 2017. Depuis, une série de tests a été menée avec succès sur chacune des turbines.  “Cette mise en service est un moment très spécial pour chacun d’entre nous. Nous sommes très heureux de voir ce projet aboutir” conclut Achim Berge Olsen.



Points de repère



wpd avait vendu une participation de 30% du parc à John Laing Group plc. Le financement du projet a été conclu en juin 2015 avec la participation de la Banque européenne d’investissement (BEI) et de KfW IPEX. Outre wpd et John Laing, le groupe d’assurance Gothaer agit également comme un fournisseur de capitaux propres depuis la fin de l’année dernière.
